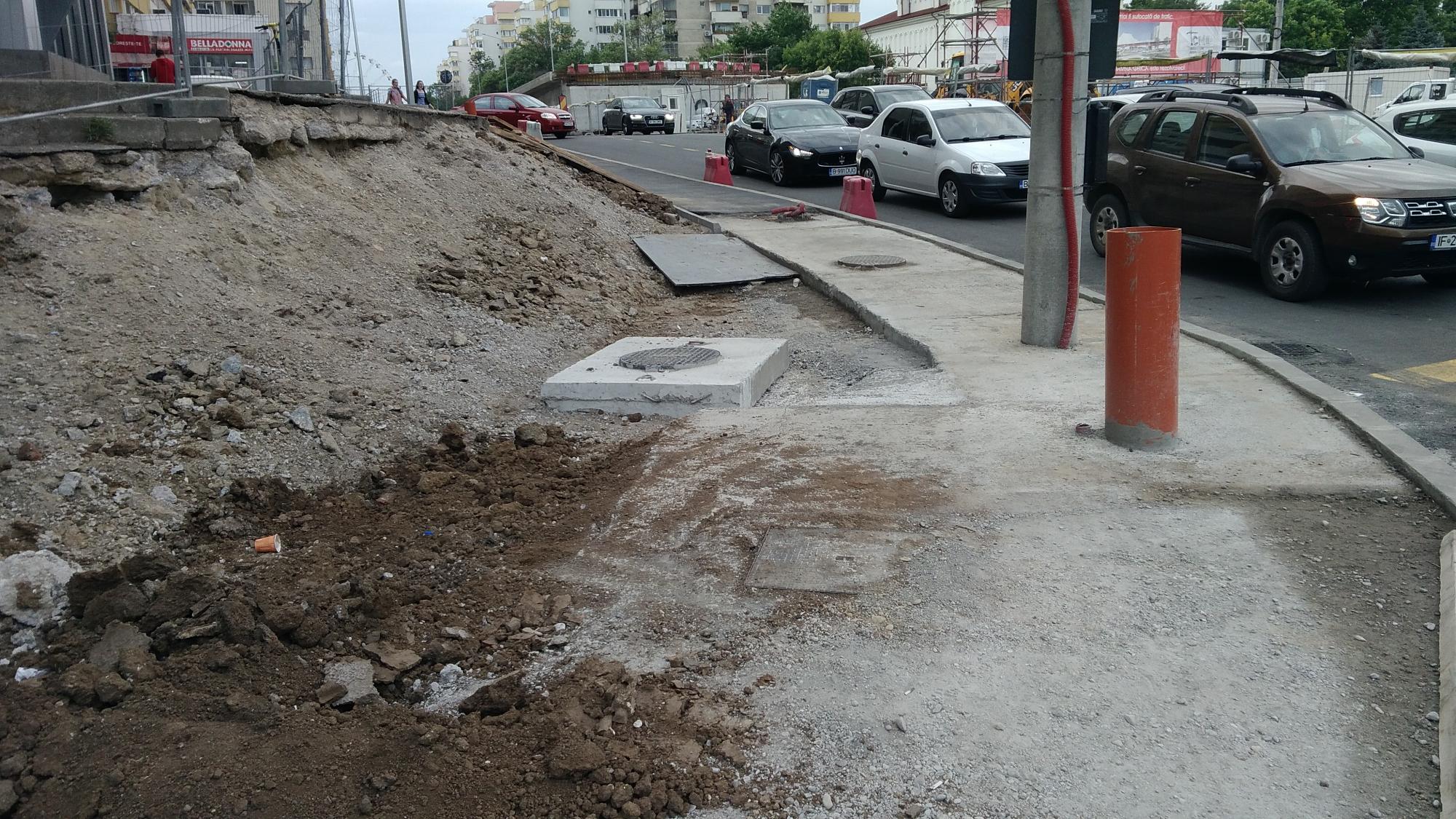

Preambul: coada de masini se intinde de pe Sos. Doamna Ghica intre pasajul Doamna Ghica 1 (peste calea ferata spre Gara Obor) pana la semaforul de la Sos. Pantelimon (Delfinului).
Cand pasajul Doamna Ghica 2 (peste Sos. Colentina) va fi gata (dat fiind ca de la Colentina la Pantelimon nu exista nici un semafor si se circula cu nesimtire in regim de DN cu 90-100 km/h) coada de masini va fi de la Delfinului pana la Colentina!
Anyway... avem un avans sensibil si pentru azi.

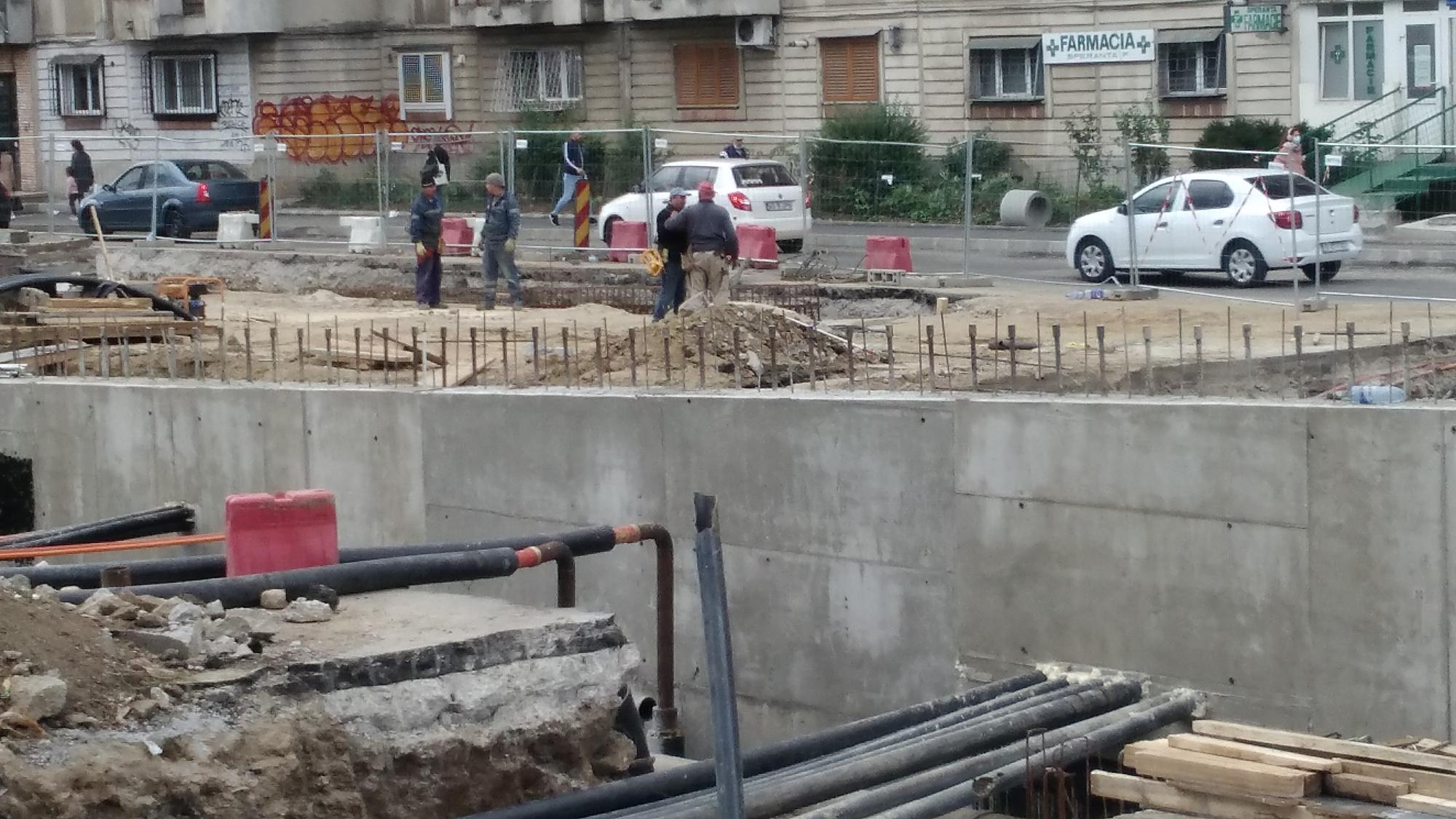

S-a betonat capul parapetului drept al rampei Delfinului, la parapetul asta mai sunt cofrate trei panouri, doua sunt la stadiul de armatura si unul este lipsa cu totul. Problema este ca prin zona panoului lipsa trec niste cabluri si prin alt panou trec tubulaturi ce par a fi Netcity pur si simplu prin carcasa de armatura! Ma gandesc ca vor fi inglobate in rampa...
S-a decofrat fundatia culeei Delfinului, a inceput cofrarea partii mediene.
S-a asfaltat aproape integral trotuarul dintre iesire a 1 si iesirea 2 din Sos. Gherase in Doamna Ghica, cu un rest la capatul dinspre iesirea 2.
S-a desfiintat spatiul verde median de la Str. Constanta la Str. Sinaia si se compacteaza balast. De asemenea s-a ras complet asfaltul pe portiunea asta, banda 1 cu teava de gaze si banda 2.
S-au pus prefabricatele capac peste termoficare langa pila raiffesisen. Acum se vede mai bine ciudatenia termoficarii care urca de sub nivelul carosabilului deaspur lui pe acel mic tronson paralel cu pila.
S-a cofrat cap-ul pilei raiffeisen.
Se monteaza balustrada de inox la promendata inalta dintre Laptari Tei si Ion Berindei. De asemenea supriza uriasa, au reusit sa ingroape toate copexurile restante aici.
Au remediat - reamplasat mai sus pe verticala - bordura de pe partea blocurilor de la parc, au inlocuit si mutat un hidrant scotindu-l in afara zonei carosabile pe limba cu arbusti si au schimbat tijele de la vanele celui de-al doilea. Mai este inca unul de rezolvat.
Se sapa la canalizare in coltul gardului bisericii, probabil vor avansa spre intersectie.
Cea mai mare mobilizare este la rampa Tei, s-au pus bordurile pe parapetul drept si jumatate din borduri pe parapetul stang, s-au montat stalpii de iluminat centrali (ghinion de nesansa, sunt tot gen scobitoare, nici ce poate susptine o eventuala retea aeriana pentru tramvai) si se balasteaza-compacteaza intensiv.
Avem 3 seturi a cate 2 fundatii pentru reazemele temporare ale grinzilor dintre culeea Tei si pila parc, probabil trebuie sa mai vina un set. Au pus si schele pe doua din seturi deci probabil trebuie sa vina reazemele.
